スプリンクラーポンプ更新工事:配管・点検と何が違うか
スプリンクラー設備の工事と聞くと、配管の敷設や法定点検費用に関する情報が多く見受けられます。本記事が扱う「ポンプ更新工事」は、それらとは別の固有の論点を持っています。スプリンクラー配管の基礎知識についてはスプリンクラー配管の種類と基礎知識を、点検費用についてはスプリンクラー設備の配管点検と費用をそれぞれ参照してください。
消火ポンプ(加圧送水装置)はスプリンクラーシステムの心臓部であり、火災時に水源から配管全体に加圧水を供給する役割を担います。このポンプが老朽化・廃番化・法改正基準未対応の状態になると、いくら配管が健全であってもシステム全体が機能しません。本記事ではポンプ単体の更新工事に特化した費用・工期・廃番対応・補助金を実務視点で解説します。

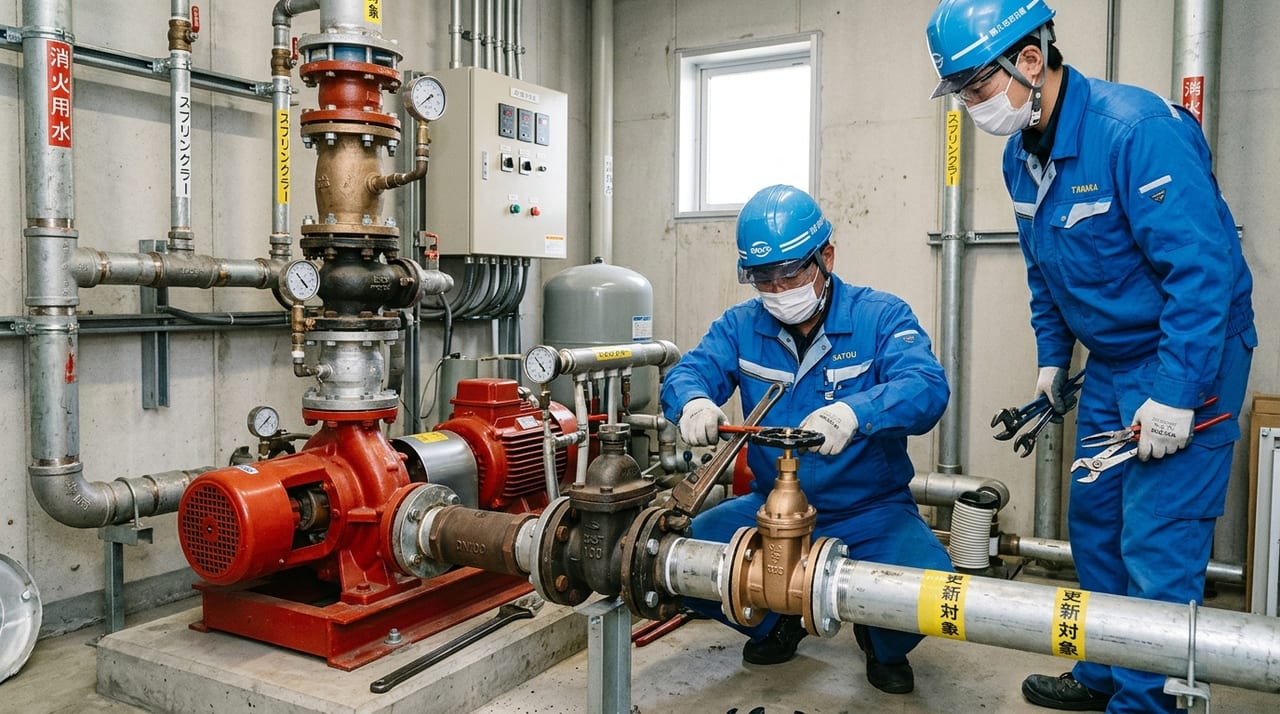

スプリンクラーポンプの構成と更新対象機器

スプリンクラーの「消火ポンプ」とは、主に以下の機器で構成される加圧送水装置ユニットを指します。
| 機器 | 役割 | 更新の目安 |
|---|---|---|
| 主ポンプ(電動ポンプ) | 火災時の加圧送水の主力 | 設置から15〜20年 |
| 補助高架水槽ポンプ(補助加圧ポンプ) | 配管内圧力の維持 | 同上 |
| 呼水槽(プライミングタンク) | 主ポンプ起動前の呼水貯留 | FRP槽は10〜15年で亀裂発生 |
| 制御盤・操作盤 | ポンプ起動制御・警報出力 | 15〜20年(部品枯渇問題あり) |
| フートバルブ・逆止弁 | 配管内の水の逆流防止 | ポンプ更新時に同時交換推奨 |
ポンプ本体だけを更新しても、呼水槽が劣化しているとポンプが正常起動しない場合があります。また制御盤の部品(電磁リレー・タイマー等)が廃番になっている場合、ポンプ単体の更新と同時に制御盤の更新も必要になるケースがほとんどです。更新工事の計画段階で構成機器全体の状態確認を行い、何を同時更新するかを最初に決めることが、工事費用の見積もり精度を高めるうえで重要です。
更新工事の費用相場
費用は建物規模・ポンプ仕様・工事難易度によって大きく異なりますが、実務的な目安は以下のとおりです。
ポンプ本体のみの交換(小規模建物・単相ポンプ)
- 機材費:30〜80万円
- 工事費:20〜50万円
- 合計目安:50〜130万円
主ポンプ+補助ポンプの交換(標準的な中規模建物)
- 機材費:80〜200万円
- 工事費:50〜100万円
- 合計目安:130〜300万円
呼水槽・制御盤・フートバルブを含む一式更新(大規模施設)
- 機材費:150〜400万円
- 工事費:100〜200万円
- 合計目安:250〜600万円超
費用を押し上げる要因としては、①既設ポンプが廃番で配管の口径・取付位置が合わない場合の配管改造費用、②地下ポンプ室・機械室など搬入経路が狭い場合の解体・養生費用、③消防署への届出・検査立会いに伴う管理費用などがあります。見積もり比較の際は、これらの付帯費用が含まれているかを必ず確認してください。
工期と断水(断消火水)期間
工事期間中にスプリンクラーシステムが使用できない時間(断消火水期間)は、消防法上の義務管理対象となります。
工事全体の標準スケジュール
- 現地調査・設計:2〜4週間
- 消防署への工事着工届提出:着工10日前まで
- 機材調達・製作:2〜6週間(廃番機・特注品は延長)
- 工事施工(搬出入・据付・配管接続・電気工事):1〜5日
- 試運転・調整:1〜2日
- 消防署検査・完了届:工事後2〜4週間
工事着工から完了まで現場作業は数日程度ですが、発注から完了まで1〜3か月程度の期間が必要です。廃番機の代替選定に時間がかかる場合はさらに延びるため、更新を検討し始めた時点で早めに現地調査を依頼することをおすすめします。
断消火水時間の最小化
消防法上、工事中に消火機能が停止する場合は消防署への届出と、代替消火措置(消火器の増設・自衛消防隊の配備等)が求められます。断消火水時間を最小化するため、以下の施工方法が取られます。
- 旧ポンプの停止・新ポンプの起動切替を最短時間(通常数時間〜半日以内)で実施
- 主ポンプと補助ポンプを交互に更新し、片方が稼働できる状態を維持
- 夜間・休日の施工(居住者・利用者への影響低減)
廃番ポンプの代替機選定
設置から15〜20年以上経過したポンプは、製造メーカーが生産を終了している(廃番)ケースが多くあります。この場合、単純な「同一機種交換」ができないため、以下のプロセスで代替機を選定します。
ステップ1:既設ポンプの仕様確認
現在の設備図面・ポンプ銘板・消防署の届出書類から以下を確認します。
- 定格流量(L/min)
- 定格揚程(m)
- 電源仕様(電圧・相数・周波数)
- 吸込・吐出口径
- 取付ボルトのピッチ(フランジ規格)
ステップ2:後継機・同等機のリストアップ
ポンプメーカー(川本製作所・荏原製作所・テラル等)に旧機種番号を伝えると「更新推奨機種リスト」を提示してもらえます。複数メーカーの後継機を比較し、性能・価格・納期・取付互換性の観点から選定します。
ステップ3:消防法性能基準の確認
代替機はスプリンクラー設備に係る消防法令の技術上の基準(消防法施行令・施行規則および加圧送水装置の基準等。適用条項は所轄消防署にご確認ください)に適合した機器でなければなりません。特に消防用設備として型式承認・型式適合検定を受けた製品を選定する必要があります。この確認は消防設備士が担当します。
ステップ4:配管接続の調整
取付口径・フランジ寸法が異なる場合、インサートニップルやアダプターを使用するか、配管の一部改造が必要です。この改造工事費用は代替機選定の際に事前に見積もりに含めることが重要です。
補助金・税制優遇・条例改正対応
補助金の活用可能性
スプリンクラーポンプの更新に直接適用できる一般的な補助金は少ないですが、以下のスキームが適用できるケースがあります。
- 中小企業等経営強化法(経産省):経営力向上計画の認定を受けた設備投資として、即時償却または税額控除が活用できる場合があります(控除率・対象要件・適用期限は年度の税制改正で変わるため、中小企業庁の公式情報や税理士にご確認ください)
- 自治体の防災・安全補助金:消防施設整備費補助金など、自治体ごとに制度が異なるため管轄消防署または自治体産業振興部門への問い合わせを推奨
- 省エネ設備補助金(経産省・環境省系):旧来の非効率モーターから高効率モーターへの更新が対象となる場合あり
消防法改正への対応
消防法施行令・施行規則の改正により、スプリンクラー設備の設置義務範囲の拡大や性能基準の見直しが行われることがあります。既存建物でも一定の条件下で既存不適格の状態から適合化が求められるケースがあり、更新工事を機に改正の対象になっていないか確認しておくことをおすすめします。仙台市・宮城県内の場合、所轄消防署(仙台市消防局など)への事前相談で対応可否を確認できます。
更新工事の注意点とよくある失敗
見落としがちな呼水槽の劣化
FRP製の呼水槽は10〜15年で内部に亀裂が入り、水位保持ができなくなることがあります。主ポンプを更新しても呼水槽が不良だとポンプ起動不全を起こします。ポンプ更新時には必ず呼水槽の内面点検を実施し、必要に応じて同時更新を計画してください。
制御盤の部品枯渇問題
20年超の制御盤は、電磁リレー・タイマー・サーキットブレーカー等の部品が廃番になっていることが多く、故障時に修理不可となる場合があります。ポンプ更新のタイミングで制御盤の更新も合わせて計画することで、将来的な突発停止リスクを低減できます。
工事期間中の消防署対応
工事着工届を消防署に提出せず工事を開始すると消防法違反となります。また工事完了後も消防設備士による「完了検査の申請」と「消防署の検査・承認」を経なければ法令上は更新完了とみなされません。この手続きを代行できる消防設備士との連携が不可欠です。
森工業株式会社のスプリンクラーポンプ更新対応
森工業株式会社では、宮城県・仙台市を中心にスプリンクラー消火ポンプの更新工事を承っております。廃番ポンプの代替機選定から消防署への届出・検査対応まで、消防設備士と連携して一貫してサポートします。「ポンプが20年以上経過しているが更新すべきか分からない」「廃番ポンプの代替選定で困っている」「工期内での工事が可能か確認したい」という場合は、現地調査のうえお見積もりを提示いたします。お気軽にお問い合わせください。
よくある質問
Q. スプリンクラーポンプの更新工事費用はいくらくらいですか?
A. ポンプ単体(主ポンプ+補助ポンプ)の交換で100〜300万円程度が目安です。呼水槽・制御盤・配管接続部の更新を同時に行う場合は300〜600万円以上になるケースもあります。建物規模・設置階・既存配管の状態によって大きく変わるため、現地調査後の見積もりが必要です。
Q. スプリンクラーポンプ更新工事の工期はどれくらいですか?
A. ポンプ本体の交換だけであれば1〜3日程度ですが、呼水槽・制御盤・配管の更新を含めると1〜2週間が目安です。事前の設計・届出・機材調達期間を含めると、発注から工事完了まで1〜3か月かかることが一般的です。
Q. ポンプ更新中は建物のスプリンクラーが使えなくなりますか?
A. 主ポンプの切替工事中は一時的に消火機能が低下または停止する時間帯が発生します。消防法上の手続き(工事中の消防署への届出・代替措置の用意)が必要で、断水時間を最小化する工程計画が求められます。
Q. 廃番になったポンプの代替機はどうやって選定しますか?
A. 元のポンプの定格流量・揚程・口径・電源仕様を確認し、消防法の性能基準を満たす後継機・同等機を選定します。取付寸法が異なる場合は配管の一部改造が必要になるため、メーカーの更新推奨機リストと現地寸法確認を組み合わせて判断します。
Q. スプリンクラーポンプ更新に使える補助金はありますか?
A. 直接的な補助金は限られていますが、中小企業向け設備投資補助金(経産省系)や防火安全性向上に関する自治体補助金が適用できる場合があります。また、消防法改正に伴う義務更新の場合、税制上の特別償却(経営強化法等)が活用できるケースがあります。専門家(消防設備士・税理士)への確認を推奨します。
